郑州招牌施工的安全重点,不在效果图上,而在吊装、登高、接线这些动作里。2016年6月10日上午9时左右,深圳市南山区粤海街道怡化大厦顶层发生一起高处坠落事故,1名工人死亡,直接经济损失约145万元——当天他们正在做的是招牌更换:拆掉原招牌字,重新制作安装304不锈钢字。作业者站立的飘台距顶层平台约8米、距坠落点约120米,飘台主梁的四个面各打了3个安全带挂环。挂环打了,人没有系挂。这份由南山区政府事故调查组公布、2016年9月13日批复公开的调查报告,把"安全施工"写得很具体:不是现场没有防护条件,是防护条件没被用起来。这篇文章以这起事故为主线,结合现行规范和恒心总部公示的施工做法,说明一块招牌应该怎么安全地装上去。
一起广告牌坠落事故的完整复盘
| 项目 | 调查情况 |
|---|---|
| 时间地点 | 2016年6月10日9时左右,深圳南山区粤海街道怡化大厦顶层 |
| 作业内容 | 拆除原招牌字,重新制作安装304不锈钢发光字 |
| 后果 | 1人死亡,直接经济损失约145万元 |
| 高度条件 | 作业飘台距顶层平台约8米,距坠落点约120米;主梁四面各设3个安全带挂环 |
| 直接原因 | 作业人员无高空作业证,作业时未采取安全保护措施 |
| 间接原因 | 分包方现场安全管理缺失、无安全管理人员;承包方将作业发包给不具备安全生产条件和相应资质的单位 |
| 事故性质 | 一般生产安全事故 |
事故背后还有一条发包链:承包该楼泛光照明工程的是一家照明工程公司,2016年5月19日它与一家广告制作公司签订采购合同,约定由后者供字并负责安装;死者是这家广告公司临时雇佣的工人。更值得注意的是,甲方与承包方当时正在草拟补充协议,尚未正式签字盖章。活一层层转了出去,安全管理没有跟着转下去——现场五个人作业,没有一个安全管理人员在场。
这就是户外广告行业真实的事故模型:出事的不一定是"三无小作坊",也可能是层层转包后的临时用工;致命的不是缺少挂环,是挂环在头顶、安全带在背上。
事故链条上的四个断点
把这份调查报告和近期各地公开的通报放在一起看,户外招牌施工事故反复踩的是同四个点:
- 无证上岗。高处作业属特种作业,按《安全生产法》要求,特种作业人员须经专门安全作业培训、取得相应资格后方可上岗。这起事故中死者"没有高空作业证而从事高空作业",被调查报告列为直接原因。
- 违规发包。承包方将招牌安装发包给不具备安全生产条件和相应资质的单位,被列为间接原因;邵阳市应急管理部门的一份高处坠落事故防范和整改措施落实评估报告同样指向这类问题——把承接的招牌设计、制作、安装发包给不具备高处作业能力和相应资质的个人。
- 现场无监护、无教育。作业现场没有安全管理人员,未及时发现和制止违章作业,工人安全教育培训不到位。
- 防护设置与使用脱节。湖北省应急管理厅在安全科普中明确指出:施工现场高处坠落事故频发,未系挂安全带是主要原因之一,深层原因是未规范设置有效的安全带系挂点或生命线。这条在两类意义上成立——挂环没设,是责任;挂环设了不系,也是责任。吊篮侧同理:2023年8月,山东郓城一住宅项目发生吊篮绳索断裂致作业人员高处坠落的事故,5人死亡。
另外两条容易忽略的前提是天气与用电。户外广告设施涉及钢结构与高处作业,遇六级及以上大风、雷电、浓雾等恶劣天气时不应进行露天高处作业,具体以现行规范和属地要求为准;带电接线、配电箱防水不到位,是招牌工程另一类高频事故源。
规范操作长什么样:开工前一页纸,收工后一套档

一份能落地的招牌施工方案,安全部分不必写长,但该有的一条不能少:
- 作业票与安全交底:作业内容、高度、时长、人员分工、风险点逐条交底并签字。
- 人员资格核验:高处作业证、吊篮作业等按属地要求的特种作业证件齐全,人证合一。

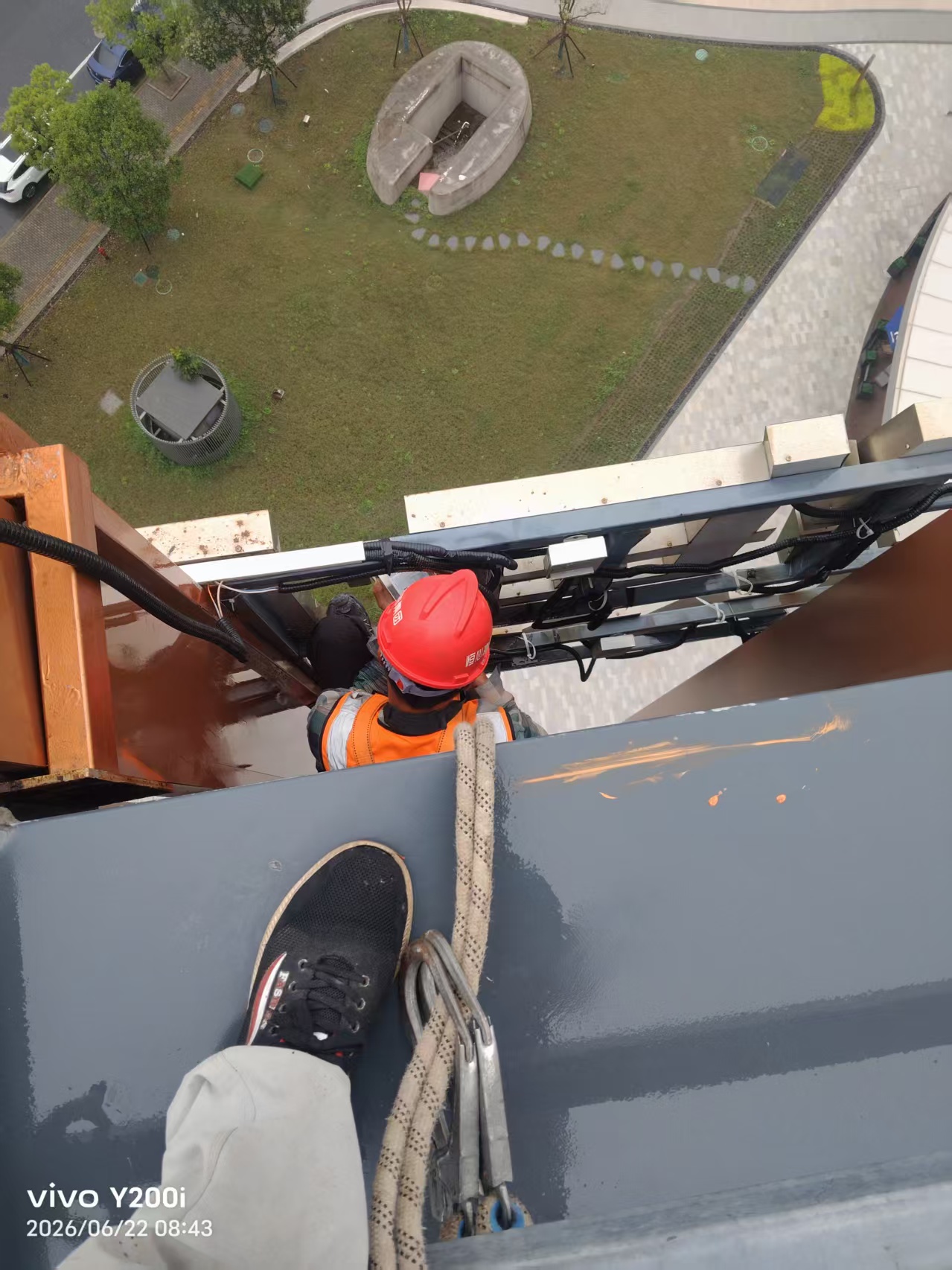

- 防护设施检查:安全带、挂环或生命线、吊篮与配重、脚手架或飘台,逐件看状态,安全带高挂低用。
- 现场监护与警戒:设专职监护人在场,地面划警戒区、安排专人疏导,营业区作业错峰或夜间进行。
- 临时用电与断电措施:作业回路断电、挂牌、验电;配电箱位置、漏保与防水处理先定后干。
- 结构锚固按图施工:埋件、化学锚栓、焊缝与连接件按图纸和计算书落实,不现场随意减孔、不加长外挑。
- 天气与停工机制:达到风力限值或出现雷雨立即停止露天高处作业,不抢工。

- 验收与档案留痕:隐蔽部位拍照留档,验收记录按部位逐项签字,交付后进入周期检查。
技术标准上可参照的现行文本包括:GB/T 3608-2008《高处作业分级》(坠落高度基准面2米及以上为高处作业)、JGJ 80-2016《建筑施工高处作业安全技术规范》、GB 6095-2021《坠落防护 安全带》、GB/T 19155-2017《高处作业吊篮》、JGJ 59-2011《建筑施工安全检查标准》、GB 50205-2020《钢结构工程施工质量验收标准》、CJJ/T 149-2021《城市户外广告和招牌设施技术标准》,具体条款以现行有效版本和项目条件为准。
总部公示的施工做法:把安全写进流程里

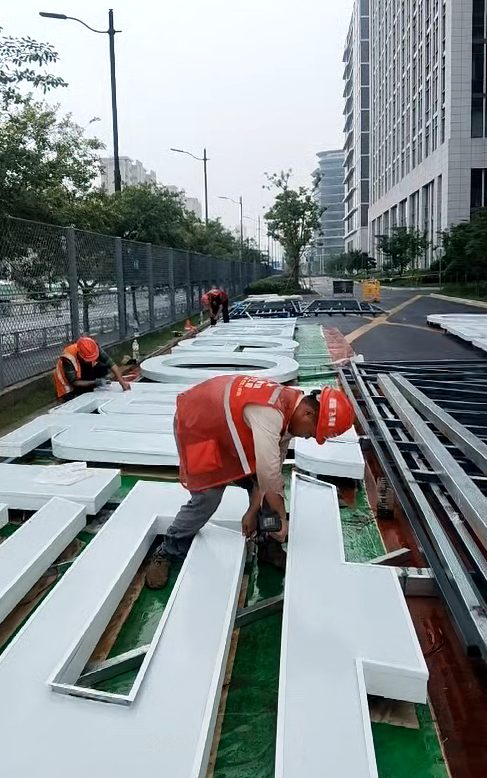

恒心的做法可以对照总部官网公示的楼顶发光字施工方案看,安装流程是九步:成品运至现场 → 检查质量 → 对点施工 → 现场维护 → 安装 → 发光效果测试 → 检查安装质量 → 调试 → 验收。重点有三处:

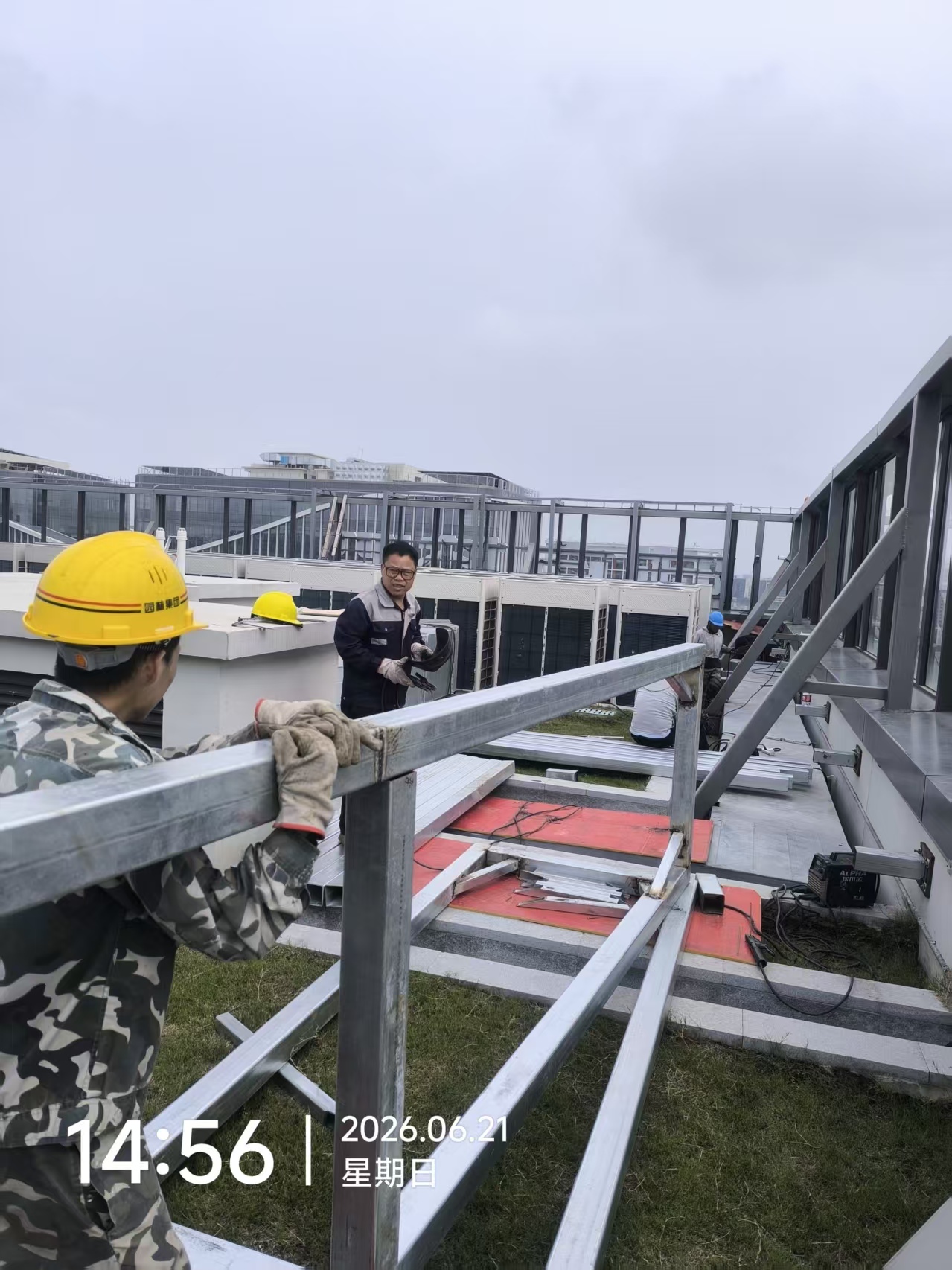

- 定位与锚固:安装前先上吊篮把标识位置在墙体上作标记,找到标记内墙体的主梁,打开石材面板,用化学锚栓固定钢板埋件,再恢复石材;外侧节点用防腐方钢做出图纸要求的框架。这一步是把荷载交给结构,不是交给装饰面。
- 挂件与走线:字后背挂件挂上框架后用自攻钉固定,框架按墙体颜色涂刷;光源布线与变压器全部置于字后侧,连线沿结构框架走,配电箱放在楼顶或墙体的隐蔽处并做防水处理,结构、电线、变压器、配电箱都要"安全隐蔽"。
- 严格看图施工:所有安装工艺按设计图纸执行,不做现场"差不多"变更——昆明"7·22"招牌坠落事故调查报告认定的直接原因里,第一项就是外挑尺寸过长导致荷载增大。
在总部公示的几个项目里,超高层的打法更能说明"专业"落在哪:某通信运营企业总部楼顶发光字项目采用三维建模加甲级设计院结构复核后再施工,30天交付;某金融写字楼玻璃幕墙发光字工程针对幕墙特性定制无损安装方案,重点解决高空安装与抗风、防水;某180米超高层楼体亮化工程以吊篮结合登高方式组织作业,22天完成交付;夜间安装则用于避开人流车流高峰,减少对商铺经营和行人通行的干扰。这些做法对外呈现的不是口号,而是复核、验算、错峰和留痕。
河南这边同样按这条线执行:先量尺,再报价;先出图,再施工;先验收,再付款。量尺时核对墙体材质、承重条件和作业面进出路径,出图时把锚固点位、走线路径、检修方式画进图里,施工阶段落实作业票、持证、监护与警戒,交付后按每半年一次全面检查、大风暴雨后加查的参考周期回访提醒(以现场核算和合同约定为准)。按《郑州市户外广告和招牌设置管理条例》,设施维护管理由设置人负责并承担安全检测和检查责任(第二十七条),出现破损、倾斜、断亮残损等情形应及时修复、更换或停止使用(第二十八条)。

招牌是立在人流上方的东西。装的时候省一道交底、少一名监护人,日后可能要用人命和一百多万元的直接经济损失来还。人先安全,招牌才立得住——这既是给工人交代,也是给甲方交代。
相关阅读
- 《郑州门头招牌安全才是重点:两起招牌坠落事故的教训》:落成后的结构失效与责任归属。
- 《郑州户外广告牌安全检查怎么做》:交付后的检查周期与留痕要求。
